POSIÇÃO DO PLANO:
O Plano Mestre de Produção possui assim como as OPs, uma posição, que é definida pelas OPs que estão dentro do plano.
Abaixo breve detalhamento sobre cada posição:
1 - Pendente: Plano é criado com essa posição, que simboliza que o mesmo ainda esta em construção e sofrendo alterações. Após finalizado as alterações a posição deve ser alterada para alguma abaixo.
2 - Não programado: Posição do plano quando todas as OPs que estão inclusas dentro do mesmo ainda não foram programadas.
3 - Parcialmente programado: Posição do plano quando algumas OPs inclusas dentro do plano estão programadas e as demais estão como Não programadas.
4 - Totalmente programado: Posição do plano quando todas as OPs que estão no plano estão completamente programadas.
5 - Em produção: Posição do plano quando uma ou mais OPs já tiveram apontamento de produção e se encontram com posição de Em produção.
6 - Encerrado: Posição para o plano que foi concluído, juntamente com todas as OPs inclusas nele.
7 - Cancelado: Posição do plano quando o mesmo não vai mais ser utilizado. OPs que estiverem em um plano com essa posição irão ser desvinculadas do mesmo, permitindo assim que sejam incluídas em outros planos.
ALTERAÇÃO DA POSIÇÃO DO PLANO:
Para que altere a posição do Plano Mestre de Produção é necessário que ele esteja com a posição diferente de 1 - Pendente.

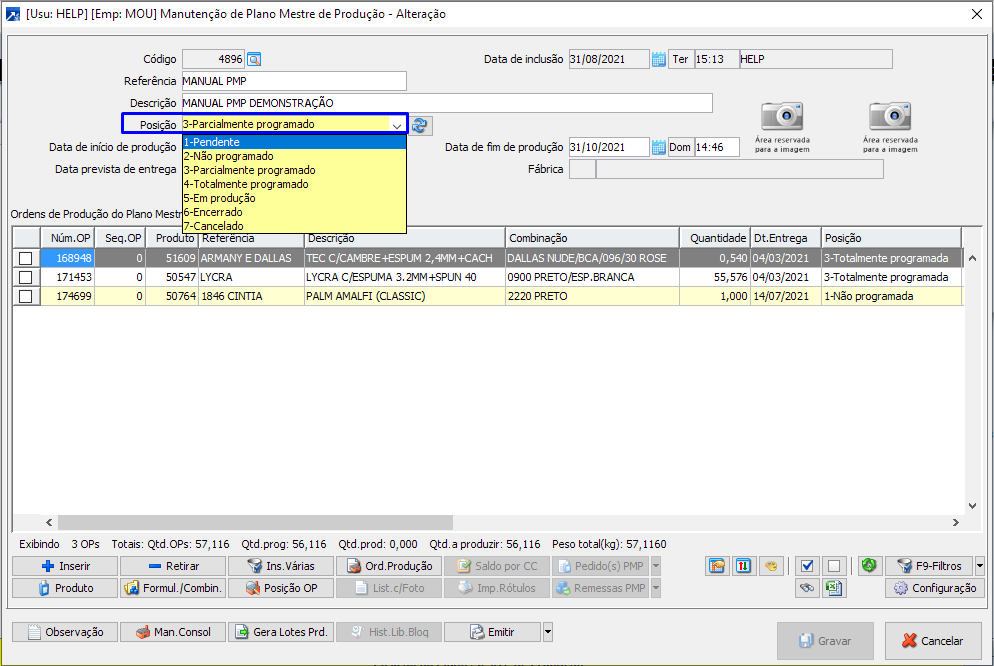

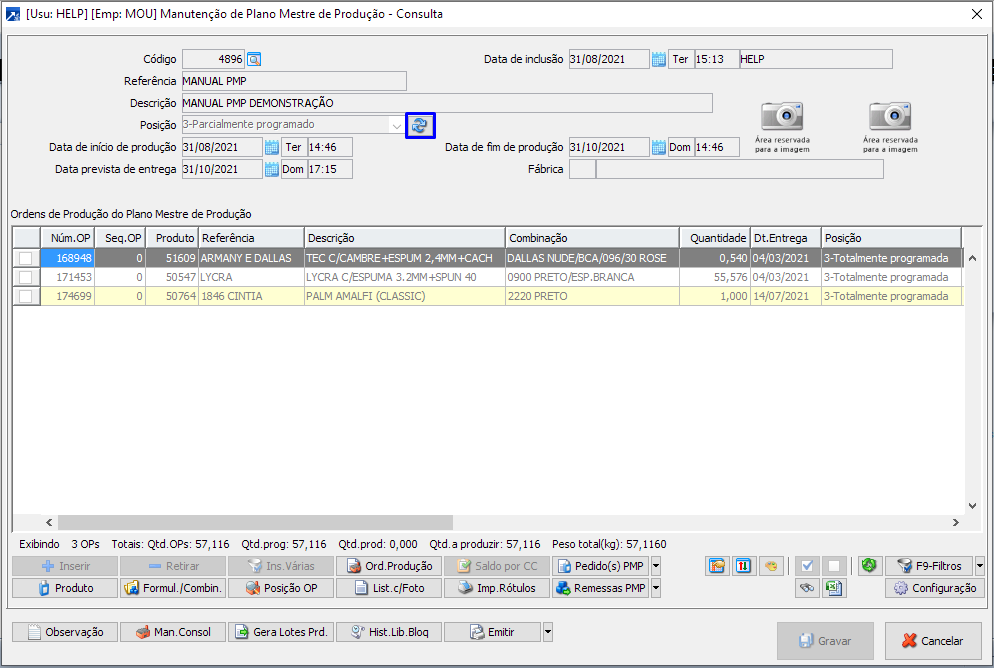

Conforme as OPs vão sendo programadas ou produzidas, pode-se consultar o Plano pelo menu GIN 2.5-C e clicar no botão atualizar para que efetue a atualização da posição do mesmo.

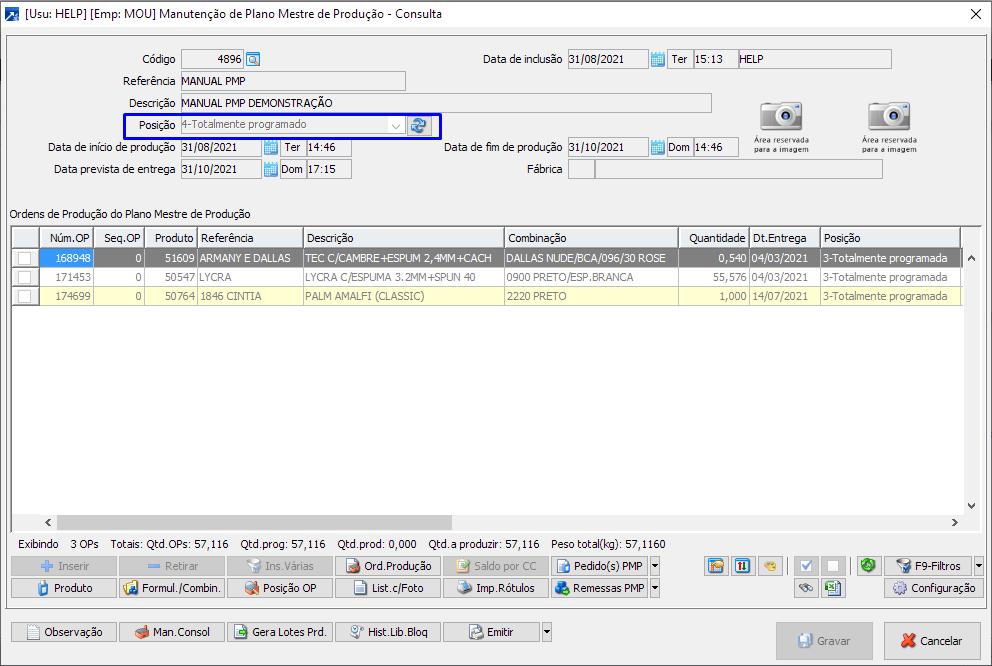

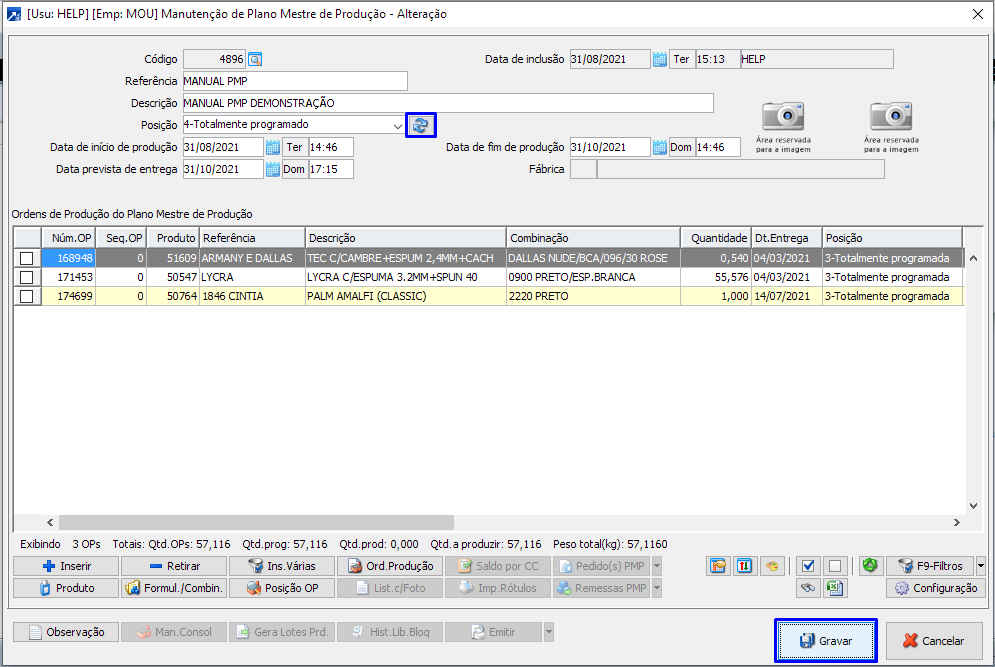

Porém para que fique gravado no plano a posição é necessário entrar no menu GIN 2.5-A, selecionar o plano, clicar no botão atualizar, Enter/Tab e após isso e gravar.
Após isso irá gravar a posição do mesmo.
